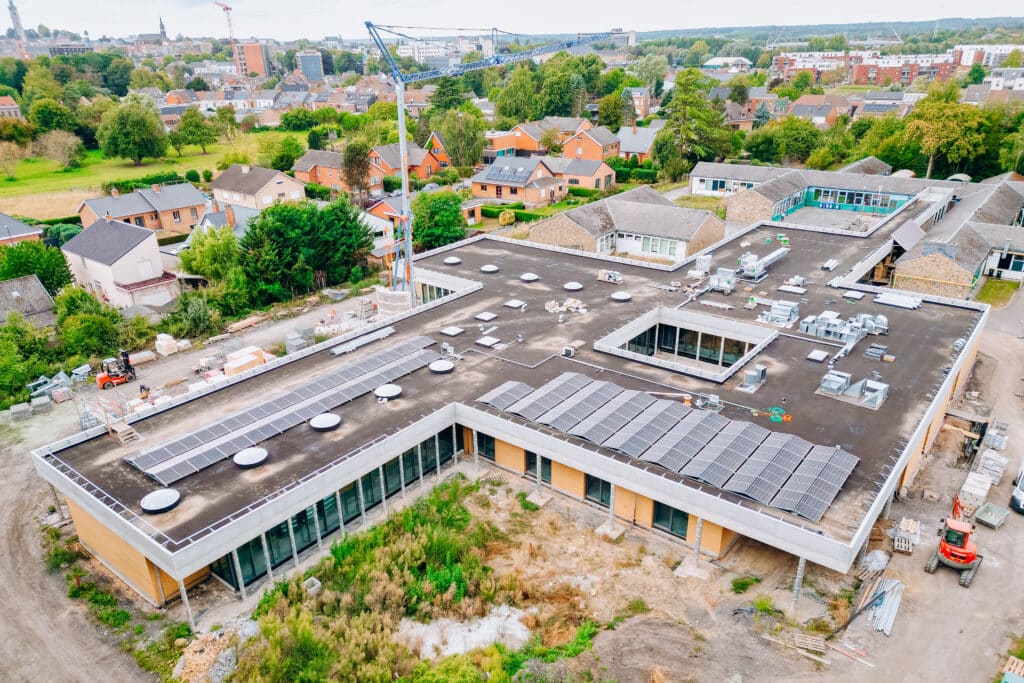

Installations adaptées en site occupé
La mission de Sotrelco impliquait notamment des travaux complexes de raccordement des réseaux entre une partie des anciens bâtiments et la nouvelle aile. (photo : Dherte)

Installations adaptées en site occupé

Non loin du centre-ville de Mons, l’école fondamentale d’enseignement spécialisé de la Communauté française L’Arbre Vert change d’ère : une partie des pavillons RTG « temporaires » des années 60 disséminés sur le site va être démolie après la construction d’un tout nouveau bâtiment de 1900 m2 aux normes actuelles. Sotrelco a mobilisé ses capacités d’adaptation pour doter l’ensemble du site de techniques spéciales performantes, raccorder l’ancien système au nouveau, le tout sans que la vie scolaire ne soit impactée.

La mission de Sotrelco impliquait notam­ment – outre l’installation des techniques spéciales, électricité comprise, du nouveau bâtiment – des travaux complexes de raccordement des réseaux (chauffage, gaz, électricité, incendie) entre une partie des anciens bâtiments et la nouvelle aile.  Le projet a en outre la particularité de concerner des bâtiments relativement éloignés les uns des autres. Il a ainsi nécessité 300 m de tranchées entre la rue et le nouveau bâtiment et environ 130 m de conduites enterrées entre ce dernier et les bâtiments existants.

Installations adaptées en site occupé 1

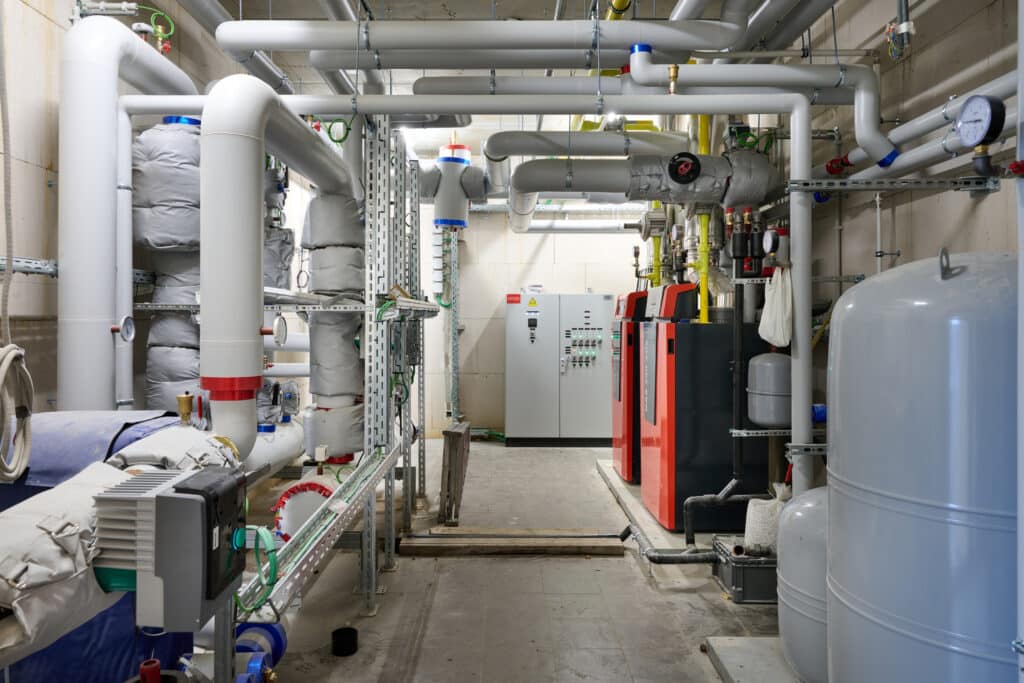

Dans la nouvelle aile, Sotrelco a installé une chaufferie destinée à alimenter également la partie conservée des anciens bâtiments.

Nouvelle chaufferie et adaptation à l’existant

Dans la nouvelle aile, Sotrelco a installé une nouvelle chaufferie destinée à alimenter également la partie conservée des anciens bâtiments. La toiture accueille des panneaux photovoltaïques. La performance énergétique du nouveau bâtiment est de niveau quasi passif, avec un seul radiateur par classe au lieu de 6 auparavant. L’ancienne chaufferie a été démantelée, obligeant à trouver un point de raccordement alternatif.

Thierry Maertens, chargé d’affaires (HVAC) chez Sotrelco : « L’installation existante comportait quatre circuits distincts en boucle de Tichelmann. Nous avons tout mis en œuvre – avec des vannes de réglage aux branchements – pour que la modification des circuits entraîne le moins possible de déséquilibres, résultant en des radiateurs (équipés de vannes manuelles) trop chauds ou trop froids dans les anciens bâtiments. Si c’était malgré tout le cas – l’hiver 2025-2026 nous le dira – il faudra équiper ces 340 radiateurs de vannes thermostatiques. »

Sotrelco a procédé à la plus grande partie de ces travaux pendant les congés scolaires pour ne pas perturber les enfants. « Le défi était donc d’être prêt au moment voulu, d’ouvrir la tranchée, déposer les conduites, de les mettre sous pression puis de tout refermer. »

Installations adaptées en site occupé 2

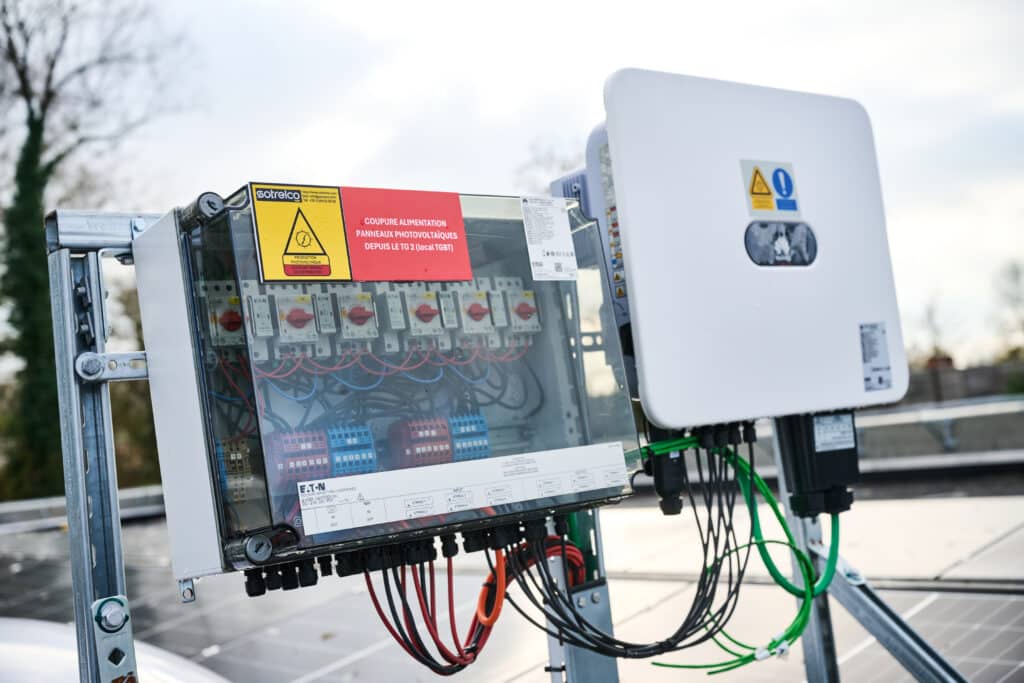

La toiture du nouveau bâtiment accueille des panneaux photovoltaïques.

Tensions et éclairage

William Chiefalo, chargé d’affaires (électricité) chez Sotrelco : « La principale contrainte pour le volet électricité fut de garder le réseau 3 x 230 V pour les anciens bâtiments conservés, alors qu’ORES modernise son réseau vers du 3 x 400 V. Nous avons dû mettre en œuvre des transformateurs et nous assurer que tout fonctionnait. »

Un éclairage extérieur adapté a également été prévu pour installation au printemps 2026, composé de 77 luminaires extérieurs sur mât, solution choisie pour éviter l’éblouissement. Sur base de la configuration particulière du site, le niveau d’éclairement est plus important que la moyenne, pour atteindre 100-150 lux dans certaines zones spécifiques.

La détection incendie du nouveau bâtiment est également spécifique. Afin de ne pas effrayer les enfants, la traditionnelle sirène a été remplacée par un système « public address » qui diffuse des messages préenregistrés via des haut-parleurs répartis sur le site, incitant le public à quitter les lieux dans le calme et la sérénité.

Laissons la conclusion à Laurent Van Laere, ing., Chef de Service Bureau d’Etudes TS au Service général des Infrastructures scolaires de la FW-B : « Ce chantier compte parmi les démolitions-reconstructions les plus importantes que nous avons réalisées au sein de la Direction Régionale du Hainaut. Pendant ce congé d’automne a eu lieu l’adaptation du système de chauffage pour pouvoir basculer de l’ancienne chaufferie vers la nouvelle. Par ailleurs, la tâche la plus compliquée à laquelle a été confronté Sotrelco fut la gestion de l’ancien réseau électrique en parallèle au nouveau. Tout s’est déroulé sans tensions. Je félicite Sotrelco pour son travail, il est clair qu’ils ont l’habitude de tels chantiers. »

Installations adaptées en site occupé 3

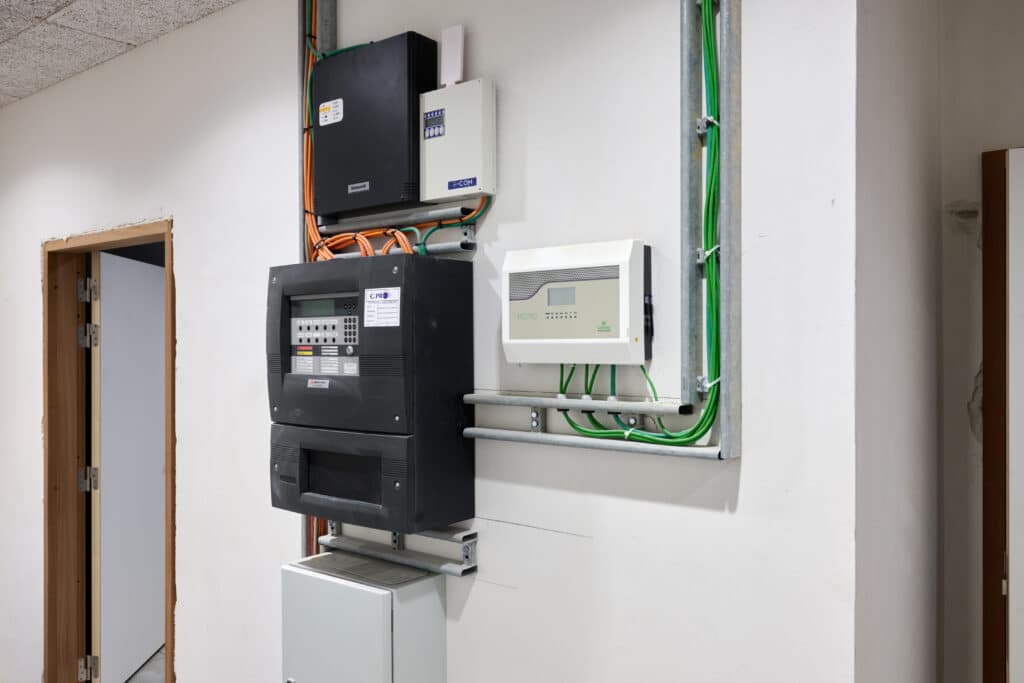

La détection incendie du nouveau bâtiment comprend un  système « public address »  plutôt qu’une sirène,  et ce afin de ne pas effrayer les enfants.

Connexes articles

"*" indique les champs obligatoires

Ce champ est utilisé à des fins de validation et ne doit pas être modifié.

Envoie-nous un message

Pouvons-nous vous aider à trouver des solutions ?

Voir tous les résultats
